단독 한전KDN 인도 사업 ‘헛장사’…1억 벌려다 73억 손실

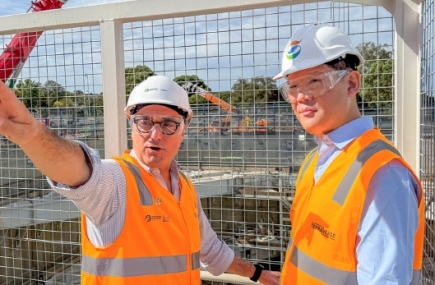

한전KDN이 인도에서 수주한 300억원 규모 전력 인프라 사업에서 계약금액의 23%가 넘는 손실을 기록했다. 현지 여건과 비용을 제대로 반영하지 못한 원가 산정 탓에 창사 이래 최대 해외사업이 적자를 냈다. 3일 업계에 따르면 한전KDN이 2012년과 2017년 수주한 인도 케랄라주 전력청(KSEB)의 '전력 IT 현대화 사업(RAPDRP)'과 '유지보수 사업'에서 73억원의 손실이 발생했다. 이는 두 사업의 계약금 총액 312억원의 23.4%에 달한다. 이 사업은 인도 정부가 낙후된 자국 전력 인프라를 개선하고 전력손실률을 줄이기 위해 발주했다. 한전KDN은 전력손실률 평가 시스템(EA)을 비롯해 원격 검침(MDAS), 온라인 수납(WSS) 등 전력 시스템 운영에 필요한 10여 개의 IT 시스템을 구축하는 역할을 맡았다. 첫 수주 당시 한전KDN이 밝힌 사업비는 600억원 규모로 해외 단일 사업 중 최대였다. 다만 발주처의 일방적인 사업 중단과 재입찰을 거치며 실제 체결된 계약 규모는 두 사업을 합쳐 총 312억원으로 축소됐다. 한전KDN은 이 사업에서 약 1억원 수준의 이익이 날 것으로 예상했다. 최초 수익은 적지만 향후 발주될 유지보수 및 성능개선 사업을 통해 장기간 해외 수익 기반을 확보한다는 구상이었다. 하지만 실제 사업에서는 약 60억원의 손실이 발생했다. 여기에 현지 하도급업체와의 분쟁으로 약 13억원의 추가 비용을 부담하면서 손해가 커졌다. 이는 수주 단계에서 사업성을 부실하게 검토하면서 나타난 결과라는 지적이다. 사업지역이 넓고 현지 발주처의 사업 수행 역량이 부족했지만 이를 일정과 원가에 충분히 반영하지 못했다는 것이다. 실제 한전KDN 내부 기록에 따르면 당시 발주처인 케랄라주 전력청은 대규모 IT 프로젝트를 이끌 기초적인 IT 조직조차 갖추지 못한 상태였다. 또한 발주처의 의사결정이 지연되고 완료된 업무에 대한 대금 지급마저 기약 없이 미뤄지면서 당초 18개월이었던 구축기간은 55개월로 늘었다. 인도 사업의 문제는 과거 감사원 감사에서도 도마에 올랐다. 감사원은 2015년 감사에서 한전KDN이 소프트웨어 라이선스 비용과 원천징수세, 하드웨어 납품 손실 등이 누락됐다고 지적하며, 이 비용 반영 시 약 41억~60억원의 손실 발생을 예상했다. 한전KDN은 후속 유지보수사업을 수주해 현지 사업 기반을 유지하고 손실 일부를 만회한다는 계획이다. 현재는 2021년 케랄라주 전력청으로부터 수주한 90억원대 추가 유지보수사업을 수행하고 있다. 다만 이후 추가 수주 가능성은 높지 않다는 평가다. 지난해 발주된 데이터센터·재해복구(DR)센터 IT 인프라 개편 사업은 인도 현지 업체가 가져갔다. 올해 발주된 데이터센터·DR센터·광역통신망 시설관리(FMS)·유지보수(AMC) 사업은 입찰 자격이 현지 업체로 제한되면서 한전KDN은 참여하지 못했다. 한전KDN 관계자는 "잘못된 원가 산정으로 손실이 발생했고, 당시 계약에 참여했던 인물은 현재 회사를 떠난 상황"이라며 "이미 낙찰된 사업을 해지하면 손실이 더 커질 수 있어 계속 수행할 수밖에 없었다"고 설명했다.
